Sierra Leone : la centrale NANT de 108 MW entre dans sa phase finale avant une mise en service prévue mi-2027

La centrale NANT de 108 MW à Freetown accélère : équipements livrés en mai, travaux de raccordement réseau en août, mise en service visée mi-2027. Un projet de 417 M$ financé par la DFC américaine pour combler le déficit électrique chronique du pays.

Le projet de centrale thermique NANT de 108,4 MW à Kissy, dans l’est de Freetown, franchit un cap décisif. Après l’arrivée des équipements majeurs sur le site en mai, l’autorité de distribution EDSA a lancé mi-août les travaux de préparation du réseau pour intégrer cette nouvelle capacité, attendue pour le troisième trimestre 2027. Ce chantier de 417 millions de dollars, financé par la DFC américaine, doit porter l’offre disponible du pays au-dessus de 250 MW, contre à peine 140 MW actuellement exploitables.

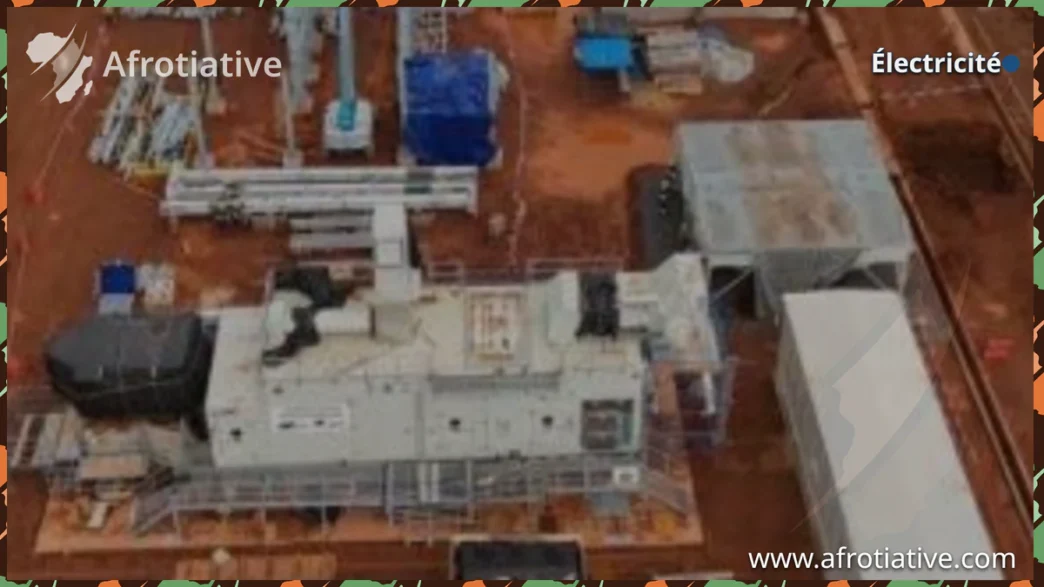

Arrivée massive d’équipements sur le site de Kissy Dockyard

Le 11 mai 2026, le média local SierraLoaded rapportait que d’importants composants de la centrale étaient en cours d’acheminement depuis le port vers le chantier de Kissy Dockyard, marquant une accélération tangible de la construction. Selon cette source, le président Julius Maada Bio a désigné 2026 comme une « année d’action », soulignant la priorité accordée à ce projet structurant pour l’approvisionnement électrique national.

L’ajout des 108,4 MW de NANT devrait mécaniquement porter la capacité disponible au-delà de 250 MW, offrant une marge significative pour répondre à la demande croissante et réduire les délestages qui pénalisent encore l’activité économique et les ménages.

Cette livraison d’équipements constitue une étape critique dans le calendrier d’exécution, confirmant la matérialisation des engagements financiers et logistiques après la phase de conception.

EDSA engage les travaux de raccordement au réseau 33 kV

Mi-août, l’Electricity Distribution and Supply Authority (EDSA) a annoncé des interventions sur le réseau du 12 au 14 août pour préparer l’intégration de la future centrale, d’après les informations concordantes d’Agence Ecofin et d’Ecofin Agency. Ces travaux portent spécifiquement sur le réseau 33 kV afin de garantir l’évacuation de la production dès la mise en service.

L’agence de distribution anticipe ainsi l’arrivée de 108,4 MW supplémentaires, une capacité qui représentera près de 77 % de la production actuellement disponible dans le pays.

Un financement de 417 millions de dollars porté par la DFC américaine

L’ensemble du projet est financé à hauteur de 417 millions de dollars par l’U.S. International Development Finance Corporation (DFC), comme le relève SierraLoaded. Cet appui s’inscrit dans la stratégie américaine de soutien aux infrastructures énergétiques en Afrique subsaharienne, via des instruments de financement du développement.

Le calendrier prévisionnel table sur une entrée en exploitation commerciale au troisième trimestre 2027, selon les données communiquées par Ecofin Agency.

Un déficit structurel de capacité malgré 271 MW installés

La Sierra Leone dispose actuellement de 271 MW de capacité installée, mais seulement un peu plus de 140 MW sont réellement disponibles, selon les chiffres cités par Ecofin Agency. Ce gap s’explique par la vétusté d’une partie du parc, des contraintes de maintenance et des limitations de transport.

L’ajout des 108,4 MW de NANT devrait mécaniquement porter la capacité disponible au-delà de 250 MW, offrant une marge significative pour répondre à la demande croissante et réduire les délestages qui pénalisent encore l’activité économique et les ménages.
